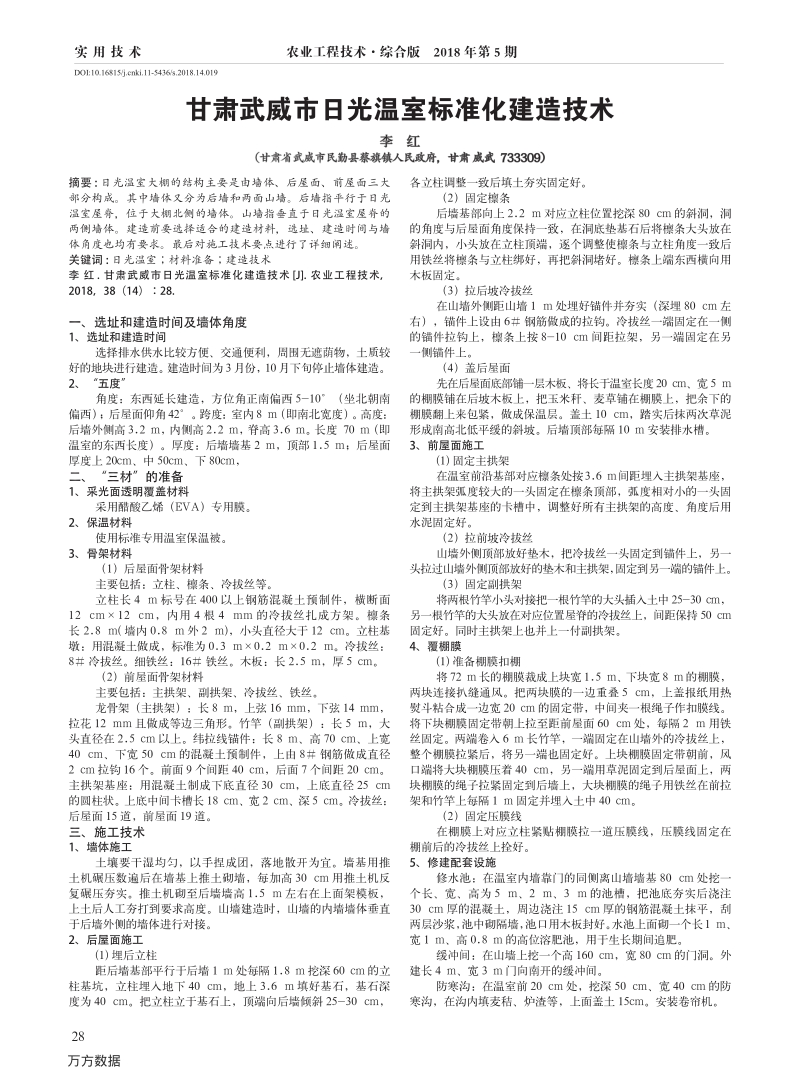

资源描述:
农业工程技术综合版 2018 年第 5 期 28 实 用 技 术 DOI:10.16815/j.cnki.11-5436/s.2018.14.019 各立柱调整一致后填土夯实固定好。 (2)固定檩条 后墙基部向上2.2 m对应立柱位置挖深80 cm 的斜洞,洞 的角度与后屋面角度保持一致,在洞底垫基石后将檩条大头放在 斜洞内,小头放在立柱顶端,逐个调整使檩条与立柱角度一致后 用铁丝将檩条与立柱绑好,再把斜洞堵好。檩条上端东西横向用 木板固定。 (3)拉后坡冷拔丝 在山墙外侧距山墙1 m处埋好锚件并夯实(深埋80 cm 左 右),锚件上设由6#钢筋做成的拉钩。冷拔丝一端固定在一侧 的锚件拉钩上,檩条上按8-10 cm间距拉架,另一端固定在另 一侧锚件上。 (4)盖后屋面 先在后屋面底部铺一层木板、将长于温室长度20 cm、宽5 m 的棚膜铺在后坡木板上,把玉米秆、麦草铺在棚膜上,把余下的 棚膜翻上来包紧,做成保温层。盖土10 cm,踏实后抹两次草泥 形成南高北低平缓的斜坡。后墙顶部每隔10 m 安装排水槽。 3、前屋面施工 (1)固定主拱架 在温室前沿基部对应檩条处按3.6 m间距埋入主拱架基座, 将主拱架弧度较大的一头固定在檩条顶部,弧度相对小的一头固 定到主拱架基座的卡槽中,调整好所有主拱架的高度、角度后用 水泥固定好。 (2)拉前坡冷拔丝 山墙外侧顶部放好垫木,把冷拔丝一头固定到锚件上,另一 头拉过山墙外侧顶部放好的垫木和主拱架, 固定到另一端的锚件上。 (3)固定副拱架 将两根竹竿小头对接把一根竹竿的大头插入土中25-30 cm, 另一根竹竿的大头放在对应位置屋脊的冷拔丝上,间距保持50 cm 固定好。同时主拱架上也并上一付副拱架。 4、覆棚膜 (1)准备棚膜扣棚 将72 m长的棚膜裁成上块宽1.5 m、下块宽8 m的棚膜, 两块连接扒缝通风。把两块膜的一边重叠5 cm,上盖报纸用热 熨斗粘合成一边宽20 cm的固定带,中间夹一根绳子作扣膜线。 将下块棚膜固定带朝上拉至距前屋面60 cm处,每隔2 m用铁 丝固定。两端卷入6 m长竹竿,一端固定在山墙外的冷拔丝上, 整个棚膜拉紧后,将另一端也固定好。上块棚膜固定带朝前,风 口端将大块棚膜压着40 cm,另一端用草泥固定到后屋面上,两 块棚膜的绳子拉紧固定到后墙上,大块棚膜的绳子用铁丝在前拉 架和竹竿上每隔1 m 固定并埋入土中40 cm。 (2)固定压膜线 在棚膜上对应立柱紧贴棚膜拉一道压膜线,压膜线固定在 棚前后的冷拔丝上拴好。 5、修建配套设施 修水池:在温室内墙靠门的同侧离山墙墙基80 cm处挖一 个长、宽、高为5 m、2 m、3 m的池槽,把池底夯实后浇注 30 cm厚的混凝土,周边浇注15 cm厚的钢筋混凝土抹平,刮 两层沙浆, 池中砌隔墙, 池口用木板封好。 水池上面砌一个长1 m、 宽1 m、高 0.8 m 的高位溶肥池,用于生长期间追肥。 缓冲间:在山墙上挖一个高160 cm,宽80 cm 的门洞。外 建长4 m、宽 3 m 门向南开的缓冲间。 防寒沟:在温室前20 cm 处,挖深50 cm、宽 40 cm 的防 寒沟,在沟内填麦秸、炉渣等,上面盖土15cm。安装卷帘机。 甘肃武威市日光温室标准化建造技术 李 红 (甘肃省武威市民勤县蔡旗镇人民政府,甘肃 威武 733309) 摘要 : 日光温室大棚的结构主要是由墙体、后屋面、前屋面三大 部分构成。其中墙体又分为后墙和两面山墙。后墙指平行于日光 温室屋脊,位于大棚北侧的墙体。山墙指垂直于日光温室屋脊的 两侧墙体。建造前要选择适合的建造材料,选址、建造时间与墙 体角度也均有要求。最后对施工技术要点进行了详细阐述。 关键词 : 日光温室;材料准备;建造技术 李 红 . 甘肃武威市日光温室标准化建造技术 J. 农业工程技术, 2018,38(14):28. 一、选址和建造时间及墙体角度 1、选址和建造时间 选择排水供水比较方便、交通便利,周围无遮荫物,土质较 好的地块进行建造。建造时间为3月份,10月下旬停止墙体建造。 2、“五度” 角度:东西延长建造,方位角正南偏西5-10(坐北朝南 偏西) ;后屋面仰角42。跨度:室内8 m(即南北宽度)。高度: 后墙外侧高3.2 m,内侧高2.2 m,脊高3.6 m。长度 70 m(即 温室的东西长度)。厚度:后墙墙基2 m,顶部 1.5 m;后屋面 厚度上20cm、中 50cm、下 80cm, 二、“三材”的准备 1、采光面透明覆盖材料 采用醋酸乙烯(EVA)专用膜。 2、保温材料 使用标准专用温室保温被。 3、骨架材料 (1)后屋面骨架材料 主要包括:立柱、檩条、冷拔丝等。 立柱长4 m标号在400以上钢筋混凝土预制件,横断面 12 cm12 cm,内用 4 根 4 mm 的冷拔丝扎成方架。檩条 长 2.8 m( 墙内 0.8 m 外 2 m),小头直径大于 12 cm。立柱基 墩:用混凝土做成,标准为0.3 m0.2 m0.2 m。冷拔丝: 8# 冷拔丝。细铁丝:16#铁丝。木板:长2.5 m,厚 5 cm。 (2)前屋面骨架材料 主要包括:主拱架、副拱架、冷拔丝、铁丝。 龙骨架(主拱架):长8 m,上弦16 mm,下弦14 mm, 拉花12 mm 且做成等边三角形。竹竿(副拱架):长5 m,大 头直径在2.5 cm以上。纬拉线锚件:长8 m、高70 cm、上宽 40 cm、下宽50 cm的混凝土预制件,上由8#钢筋做成直径 2 cm 拉钩16个。前面9个间距40 cm,后面 7个间距20 cm。 主拱架基座:用混凝土制成下底直径30 cm,上底直径25 cm 的圆柱状。上底中间卡槽长18 cm、宽2 cm、深5 cm。冷拔丝: 后屋面15道,前屋面19道。 三、施工技术 1、墙体施工 土壤要干湿均匀,以手捏成团,落地散开为宜。墙基用推 土机碾压数遍后在墙基上推土砌墙,每加高30 cm用推土机反 复碾压夯实。推土机砌至后墙墙高1.5 m左右在上面架模板, 上土后人工夯打到要求高度。山墙建造时,山墙的内墙墙体垂直 于后墙外侧的墙体进行对接。 2、后屋面施工 (1)埋后立柱 距后墙基部平行于后墙1 m处每隔1.8 m挖深60 cm的立 柱基坑,立柱埋入地下40 cm,地上3.6 m填好基石,基石深 度为40 cm。把立柱立于基石上,顶端向后墙倾斜25-30 cm,
展开阅读全文
